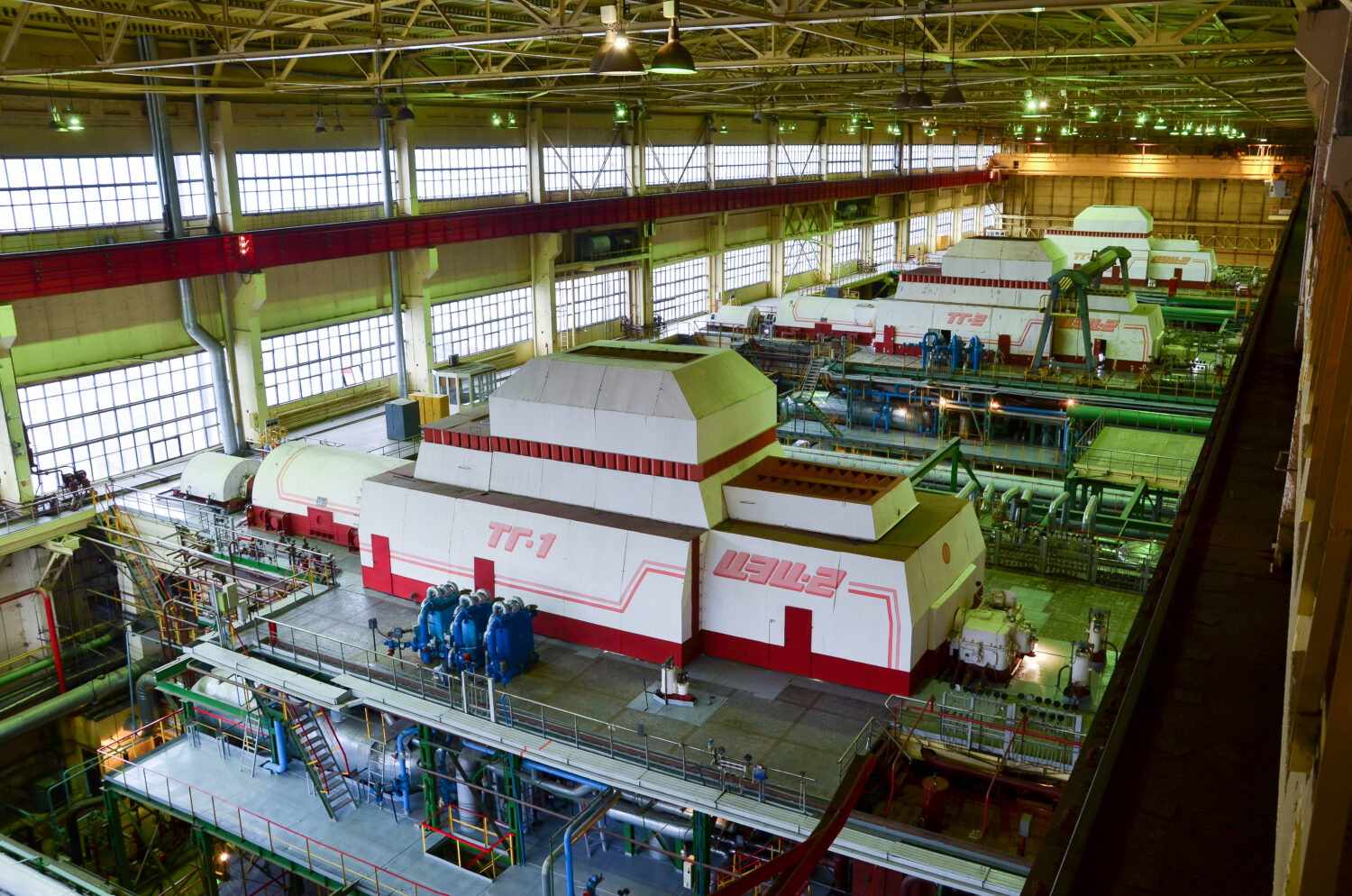

В филиале «Гомельская ТЭЦ-2» завершен капитальный ремонт энергоблока № 1 мощностью 180 МВт

В филиале «Гомельская ТЭЦ-2» завершен капитальный ремонт энергоблока № 1 мощностью 180 МВт. Во время ремонта для обеспечения надежной и экономичной работы энергоблока были проведены следующие основные работы:

  • кислотная промывка котла ТГМЕ-206;
  • контроль металла паропроводов, коллекторов, поверхностей нагрева, пароохладителей и барабана котла ТГМЕ-206;
  • ремонт запорно-регулирующей арматуры, насосных установок;
  • модернизация запально-сигнального устройства горелок парового котла ТГМЕ-206;
  • ремонт паровой теплофикационной турбины Т-180/210-130-1;
  • ремонт турбогенератора ТГВ-200-2МУЗ с установкой виброгасителей;
  • ремонт турбовозбудителя СТВ-300 с ужесточением его фундаментной рамы.

После окончания ремонта 5 ноября 2022 года  энергоблок был включен в сеть Белорусской энергосистемы.
